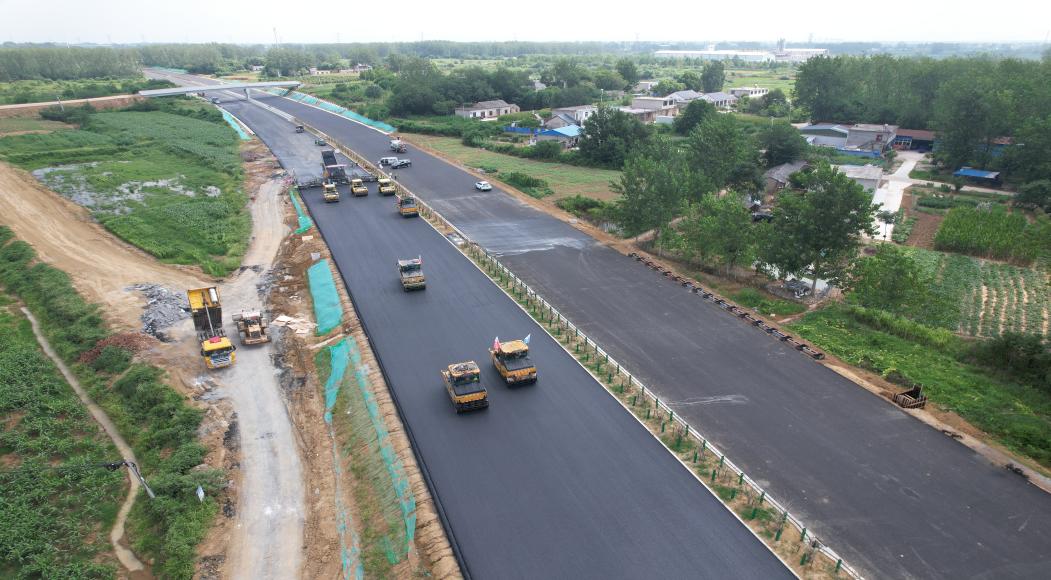

滁合高速合肥支線項目作為合肥繞城高速與大外環滁合周之間的重要連接線,路線全長12.935km,全線按雙向六車道高速公路標準建設。項目自開工以來,秉持“全周期統籌、精準化管控、協同性降本”的核心理念,開展全線勘查,推進方案優化,并積極運用信息化軟件,通過多階段、針對性的舉措推動成本管控層層落地,為項目高質量、高效益建設奠定了堅實基礎。
勘全線筑臨建,嚴控項目建設第一關
前期進場階段是成本管控的“源頭環節”,項目部進場后立即組織項目管理團隊精準開展現場勘查與方案優化,航拍記錄沿線地形地貌、居民住宅、園林苗圃、河道桿線及周邊資源分布等信息。結合全線勘查結果細化施工組織設計,對項目部駐地、鋼筋加工廠、拌合站等臨時設施采用“臨租+新建”模式,項目部駐地租用現有民房,場站中的大棚和板房采取新建和臨租方式。對場站臨時用地的選址進行優化,利用項目紅線內土地,降低用地成本。內業方面,組織項目管理團隊開展圖紙清單復核,精準計算勞務分包工程量和材料總需求量,為項目招標采購和材料管理提供數據保障。

精招標多談判,構建成本管控基礎線
施工前的招標是選擇合作單位、控制項目成本的關鍵環節,通過規范招標流程、優化合同條款,從源頭降低成本風險??紤]項目地處合肥市區周邊,且經調查存在可利用的外運土資源,項目部在土方招標中設置“外運土+取土場取土”雙子目清單,降低土源綜合成本,盡可能節省取土資源費和超運距費用。同時,借助集團產業鏈協同優勢,在鋼箱梁招標中,項目部主動與鋼結構公司進行多輪談判,確定合理的勞務價格;鋼板原材則通過商貿物流公司集采,進一步降低材料成本。

抓生產促優化,挖掘降本增效創新點
項目部結合現場實際情況靈活應變,持續優化施工方案,通過技術創新降低工程成本。在橋梁施工中,LK8橋原設計上部結構為掛籃懸澆,且該橋作為項目關鍵節點,對全線貫通具有重要意義。因征地拆遷阻滯,該橋施工一再推遲。為搶抓工期、確保項目通車目標達成,項目部調整思路,主動對接業主等單位,建議調整掛籃懸澆方案為整體支架現澆。方案優化后,現澆節段數大幅減少,經項目部測算可節省工期約4.5個月。

新技術新軟件,助力項目管控更高效
為響應公司關于工程量貫通與信息化軟件推廣的要求,項目部積極引入新技術、新軟件。在前期通過算量軟件對項目圖紙進行精細復核,隨后,項目部將算量成果直接應用于后續日常施工生產中,在施工日報編制、周計劃制定、混凝土發料管控、材料計劃編制等方面發揮了顯著作用。同時,在拌合站植入物料過磅系統,精準掌握每一份材料的進出場消耗數據,實現材料管理的信息化、透明化。各類技術、軟件的應用,在算量、用量、控量上為項目成本管控奠定基礎,持續為現場施工及材料管理提供支撐。
成本管控作為一項貫穿項目全周期的系統工程,需在不同階段采取針對性的管控舉措,通過全流程、多維度的成本管控,才能有效、持續地降低項目成本,提高項目經濟效益與競爭力。滁合支線項目將不斷總結經驗,優化成本管理機制,結合新技術、新軟件應用提升成本管控的精細化水平,為項目的高品質建設提供有力保障。
